Co najpierw: tynki czy wylewki? W większości nowych domów jednorodzinnych najpierw wykonuje się instalacje prowadzone w ścianach, potem tynki wewnętrzne, a dopiero po ich związaniu i odpowiedniej pielęgnacji przychodzi czas na warstwy podłogowe, ogrzewanie podłogowe i wylewki. To sprawdzony, praktyczny schemat, ale nie jest to sztywna zasada obowiązująca na każdej budowie – ostateczna kolejność zależy od projektu, technologii oraz uzgodnień między ekipami.
Tynki wewnętrzne najczęściej poprzedzają wylewki, ponieważ tynkowanie jest robotą mokrą i brudzącą – zaprawa spada na podłoże, a ekipa porusza się po całej powierzchni. Gdyby wylewka była już gotowa, trzeba by ją starannie osłaniać przez cały czas prac tynkarskich.
Taki układ ułatwia też wykonanie dolnych partii ścian i styku tynku z podłogą, bez omijania świeżej posadzki. To jednak nie znaczy, że odwrotna kolejność jest zawsze błędem – przy niektórych projektach czy harmonogramach kilku ekip wylewki wykonuje się wcześniej, pod warunkiem odpowiedniego zabezpieczenia.
Poniższa sekwencja opisuje typowy przebieg prac. Kolejność etapów może zostać zmieniona przez projektanta lub kierownika budowy.
Odstępy czasowe między etapami zależą od materiałów, ich grubości i warunków na budowie, dlatego harmonogram warto opierać na kartach technicznych, a nie ogólnych szacunkach.
Przed wejściem ekipy tynkarskiej warto sprawdzić kilka elementów wpływających na jakość i trwałość tynku.
Lista nie zastępuje projektu ani decyzji kierownika budowy, który odpowiada za odbiór etapów przed zakryciem instalacji.
Poza względami organizacyjnymi decyduje kilka czynników technicznych. Praca agregatem tynkarskim wiąże się z transportem mieszanki przez pomieszczenie oraz ryzykiem zachlapania świeżej posadzki – ekipa ustawia rusztowania na całej powierzchni, co przy gotowej wylewce wymagałoby kosztownego zabezpieczenia. Wcześniejsze tynkowanie ułatwia też oczyszczenie podłoża z resztek zaprawy przed ułożeniem izolacji. Jeśli w podłodze prowadzone są instalacje, np. rury ogrzewania, ich montaż wygodniej planować po zakończeniu prac mokrych na ścianach.
Zdarzają się projekty, w których wylewka powstaje przed tynkowaniem ścian – ze względu na organizację pracy kilku ekip lub specyfikę zastosowanego systemu. Taki wariant nie jest automatycznie błędem, ale wymaga świadomej decyzji i dodatkowych zabezpieczeń.
Gotową posadzkę należy wtedy osłonić folią lub płytami ochronnymi na czas prac tynkarskich, zabezpieczyć krawędzie i dylatacje oraz zadbać, by wilgoć z tynkowania nie oddziaływała na niedostatecznie związaną wylewkę. Sposób odbioru obu warstw warto ustalić z wykonawcą wcześniej.
Instalację ogrzewania podłogowego wykonuje się zwykle po zakończeniu tynków i przygotowaniu warstw podłogowych, a przed wylaniem jastrychu, który zalewa rury lub maty grzewcze. Samo wykonanie instalacji to jednak inny etap niż jej uruchomienie technologiczne.
Pierwsze uruchomienie ogrzewania powinno odbywać się zgodnie z instrukcją producenta systemu, dopiero po czasie pielęgnacji wylewki wskazanym w karcie technicznej. Uniwersalnego programu grzania nie da się podać bez znajomości konkretnego systemu – ustala go wykonawca lub projektant na podstawie dokumentacji.
Tynki i wylewki przechodzą przez etap wiązania, a potem schnięcia do poziomu wilgotności umożliwiającego kolejne warstwy. To dwa różne procesy – wiązanie to reakcja chemiczna, a schnięcie to odparowanie wody, którego tempo zależy od grubości warstwy i wentylacji.
Dokładne terminy i dopuszczalne poziomy wilgotności różnią się w zależności od materiału, dlatego szczegółowo omawiamy je osobno: Ile schną tynki i wylewki przed malowaniem.
| Etap | Co powinno być gotowe? | Co trzeba sprawdzić przed kolejną ekipą? |
|---|---|---|

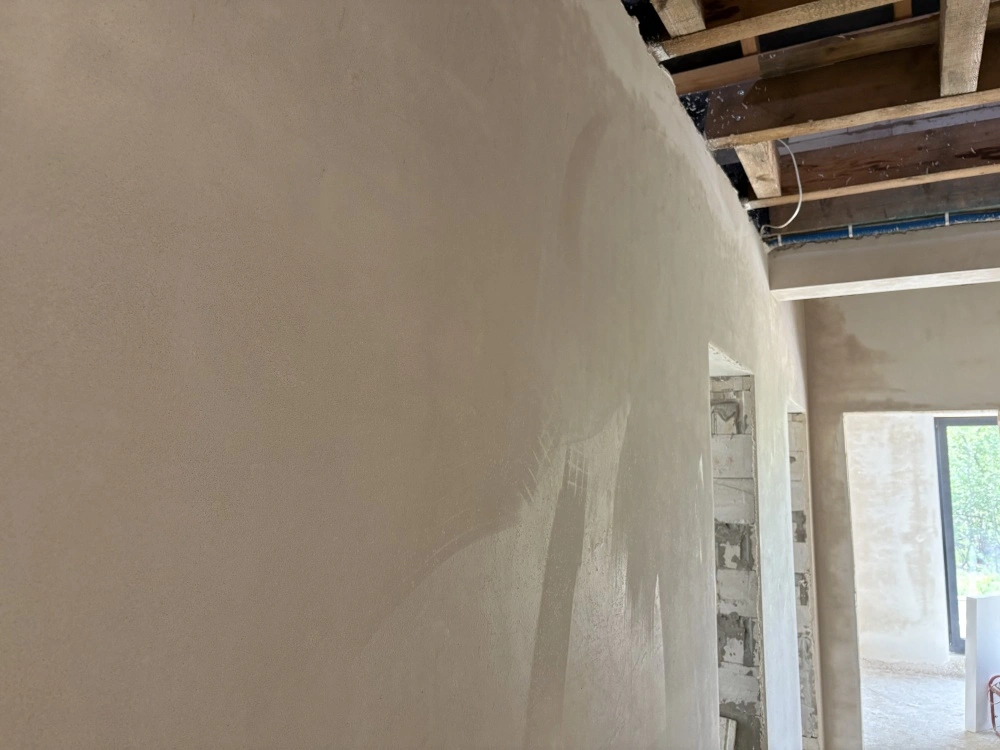

| Instalacje w ścianach | Przewody, puszki i rury rozprowadzone zgodnie z projektem | Odbiór instalacji, zabezpieczenie przed zakryciem |
| Tynki wewnętrzne | Podłoże oczyszczone i przygotowane, materiał zgodny z kartą techniczną | Stan związania tynku, brak uszkodzeń, zabezpieczenie stolarki |
| Warstwy podłogowe i ogrzewanie | Izolacja, folia oraz instalacja grzewcza zgodne z projektem | Szczelność instalacji, poprawność ułożenia przed zalaniem jastrychem |
| Wylewki | Jastrych wylany zgodnie z projektem, dylatacje wykonane | Stan pielęgnacji, gotowość do obciążenia i kolejnych warstw |
| Prace wykończeniowe | Powierzchnie gotowe do gładzi, malowania lub ułożenia posadzki | Wilgotność i stan podłoża zgodny z wymaganiami producenta wykończenia |
Firma N-System działa od ponad 15 lat i specjalizuje się w tynkach oraz wylewkach wykonywanych agregatem – ma w ofercie tynki gipsowe i cementowo-wapienne, a także instalacje elektryczne i teletechniczne. Realizuje zlecenia dla klientów indywidualnych oraz jako podwykonawca, na terenie Bielska-Białej, Żywca i okolic.
Ponieważ tynki i wylewki wykonuje ta sama firma, koordynacja obu etapów – kolejności, przerw technologicznych i zabezpieczeń – odbywa się w ramach jednego zlecenia, bez godzenia harmonogramów dwóch ekip. Jeśli planujesz tynkowanie i wylewki w swoim domu, skontaktuj się z nami, aby ustalić kolejność dopasowaną do projektu i terminu budowy.
📞 Zadzwoń po bezpłatną wycenę: 605 334 150 lub Napisz do nas
W większości domów jednorodzinnych najpierw wykonuje się tynki wewnętrzne, a dopiero potem wylewki. Ogranicza to ryzyko zabrudzenia lub uszkodzenia posadzki podczas prac tynkarskich. Ostateczny harmonogram zależy jednak od projektu i uzgodnień z wykonawcą.
Tak, w niektórych harmonogramach wylewki wykonuje się przed tynkowaniem ścian. Wymaga to starannego zabezpieczenia posadzki, jej krawędzi i dylatacji na czas prac mokrych. Decyzję warto skonsultować z kierownikiem budowy.
Instalacja elektryczna prowadzona w ścianach powinna być rozprowadzona i odebrana przed zatynkowaniem, ponieważ tynk ją zakrywa. Wcześniejsza korekta jest znacznie łatwiejsza niż po wykonaniu tynków. Zakres prac ustala projekt instalacji.
Instalację ogrzewania podłogowego układa się zwykle po zakończeniu tynków, a przed wylaniem zalewającej ją wylewki. Pierwsze uruchomienie następuje dopiero po okresie pielęgnacji wylewki, zgodnie z instrukcją producenta. Terminy różnią się w zależności od systemu.
Długość przerwy zależy od rodzaju i grubości tynku oraz warunków w pomieszczeniu, dlatego nie ma jednej uniwersalnej liczby dni. Dokładne wartości podaje karta techniczna materiału – więcej piszemy w artykule o schnięciu tynków i wylewek.
Tak, jest to możliwe, ale wymaga ochrony posadzki, jej krawędzi i dylatacji przed pracami mokrymi. Warto też uwzględnić wilgoć wnoszoną przez tynkowanie w kontekście wilgotności wylewki. Zakres zabezpieczeń najlepiej ustalić przed rozpoczęciem prac.
Tak, część firm, w tym N-System, realizuje zarówno tynki, jak i wylewki maszynowe. Ułatwia to koordynację kolejności prac i przerw technologicznych w ramach jednego zlecenia. Ostateczny zakres współpracy warto ustalić indywidualnie z wykonawcą.
Zastosowanie znacznika Schema FAQPage nie gwarantuje wyświetlenia rozszerzonego wyniku w wynikach wyszukiwania Google.
